מסוף מכולות: המבנה התפעולי שמחזיק את שרשרת האספקה הישראלית
אונייה ברוחב 48 מטרים עוגנת ברציף 21 בנמל אשדוד בשלוש לפנות בוקר. עד שמונה בבוקר היא תפרוק 4,200 מכולות, חלקן בקירור מתחת ל-18 מעלות, חלקן עם חומרים מסוכנים, וחלקן עם 28 משטחי יורו פלט עמוסים סחורה ליבואן שמחכה במרכז הארץ. כל זה קורה במקום אחד, על שטח של כמה עשרות הקטרים, מתוזמן עד דקה. המקום הזה נקרא מסוף מכולות, והוא הצומת התפעולי הקריטי ביותר במסחר הימי המודרני.
כבעלי עסקים אתם בוודאי מכירים את הצד שלכם בשרשרת: ההזמנה יצאה, האונייה הגיעה, המכולה משוחררת מהמכס ויוצאת לדרך אל המחסן שלכם. מה שקורה בין רגע הפריקה מהסיפון לבין רגע ההעמסה על המשאית שמגיעה אליכם, זה תהליך מורכב ומבוזר שמערב מאות עובדים, עשרות יחידות ציוד ומערכות מידע מתקדמות. אצלנו בדניאל, אחרי מעל 20 שנה בעבודה מול הנמלים, אנו מתפעלים את שלב היציאה של המכולה אל הלקוח ויודעים בדיוק איך כל חוליה במסוף משפיעה על הזמן שבו הסחורה שלכם תגיע ליעד.
זמן קריאה: 5 דקות
נקודות עיקריות
- מסוף מכולות הוא מתקן מורכב שמחולק לאזורי פעילות נפרדים, כשכל אחד מהם קריטי לרציפות שרשרת האספקה
- בחירת סוג המכולה (20FIT, 40FIT, 40HC) משפיעה ישירות על עלויות הטיפול במסוף ועל מספר המשאיות הנדרשות לפינוי
- הטעויות היקרות ביותר שיבואנים עושים קשורות לתיאום לקוי בין שחרור המכס, הזמנת המשאית וזמינות צוות הפריקה
- מטענים רגישים, מטענים בקירור וחומרים מסוכנים כפופים לדרישות רגולטוריות ספציפיות שחלות גם על ההובלה היבשתית לאחר יציאת המכולה מהנמל
תוכן עניינים
▼
- מהו מסוף מכולות ולמה הוא לב שרשרת האספקה
- איך פועל מסוף מכולות מודרני, שלב אחר שלב
- המבנה הפיזי של נמל מסוף ייעודי בישראל
- השוואה תפעולית בין סוגי מכולות בעבודה במסוף
- המוח מאחורי המסוף: מערכות TOS ואופטימיזציה
- טעויות תפעוליות יקרות שעסקים עושים מול מסוף המכולות
- בטיחות, רגולציה וטיפול במטענים רגישים
- הקישור בין מסוף המכולות לעורף הלוגיסטי שלכם
מהו מסוף מכולות ולמה הוא לב שרשרת האספקה
מסוף מכולות הוא מתקן יבשתי או נמלי המיועד לטיפול, אחסון ושינוע של מכולות תקניות בין אמצעי תחבורה שונים. בפועל מדובר על שטח גדול ומחולק לאזורים תפקודיים: רציפי עגינה עם עגורני סיפון, חצר אחסון שבה המכולות מסודרות בערימות לפי פרמטרים תפעוליים, אזור משאיות לכניסה ויציאה, מתקני בדיקה ושיקוף, ומשרדי בקרה. המונח הלועזי המקביל, container terminal, מייצג צומת מעבר במלוא מובן המילה: כאן המטען עובר מאוניית הים אל המשאית או הרכבת, ולעיתים גם להפך.
בישראל המעבר להאחדת מטענים במכולות החל בשנות ה-70 של המאה הקודמת, והוא שינה מן היסוד את אופן העבודה בנמלים. במקום פריקת ארגזים, שקים וחביות פרטניים בשיטה שדרשה כוח אדם עצום וזמני שהייה ארוכים של אוניות, התקבל סטנדרט אחיד של מכולות 20FIT ו-40FIT שאפשר לטפל בהן בעגורנים מיוחדים. דוח רשות הנמלים משנת 1974 כבר תיאר את הקפיצה ביעילות העבודה ואת הצורך בהכשרת מסופים ייעודיים בחיפה ובאשדוד.
המשמעות הכלכלית של ניהול יעיל במסופים האלה גדולה מאוד. ישראל מייבאת ומייצאת רוב הסחורות שלה דרך הים, וכל יום עיכוב במסוף מתורגם לעליות מחיר, חוסרים במדף ופגיעה בלוחות זמנים תעשייתיים. נמל אשדוד מטפל ביותר ממיליון מכולות בשנה, ועוצמת הנתון הזה מסבירה מדוע שיבוש של אפילו שעות ספורות בתפעול המסוף מחלחל לכל שרשרת הצריכה הפרטית והתעשייתית בארץ.
איך פועל מסוף מכולות מודרני, שלב אחר שלב

השאלה הפרקטית שעולה ברגע שמסתכלים על מסוף מבחוץ היא איך כל הציוד הזה באמת עובד יחד. מכלול הפעילויות התפעוליות שמאפשרות את התנועה הרציפה של המכולות, terminal operations בשפת המקצוע, מתחלק לכמה שלבים שאי אפשר לקצר אף אחד מהם.
השלב הראשון הוא פריקת המכולות מסיפון האונייה. עגורני גשר ייעודיים, שעומדים על המסילה לאורך הרציף, מסוגלים להרים מכולה במשקל של עד 40 טון ולהוריד אותה תוך פחות מ-90 שניות. המכולה מונחת על משאיות שינוע פנימיות (Internal Movement Vehicles) שאינן יוצאות משטח המסוף ותפקידן להעביר את המכולה לחצר האחסון.
השלב השני הוא סידור המכולות בחצר האחסון (Container Yard). זה לא ערימה אקראית. כל מכולה ממוקמת לפי משקל, יעד סופי, רמת רגישות המטען וזמן השחרור הצפוי מהמכס. מכולות בקירור מוצבות בחיבור לחשמל באזור ייעודי, מכולות חומרים מסוכנים באזורי בידוד עם פיקוח מתמשך, ומכולות יצוא מסודרות לפי לוח הזמנים של האוניות היוצאות. ערימה לא נכונה משמעה דקות יקרות של חיפוש ושליפה כאשר המכולה תתבקש למשאית.
השלב השלישי הוא היציאה אל העורף הלוגיסטי. כאן נכנסים לתמונה ספקי השירותים החיצוניים, וביניהם חברות כדוגמת קבוצת דניאל המתפעלות את הובלת מכולות מנמלי אשדוד וחיפה אל מחסני הלקוחות בכל הארץ. צי המשאיות, הכולל סמי-טריילרים ופול-טריילרים בעלי קיבולת של 26 משטחי סטנדרט או 32 משטחי יורו פלט, נכנס לשערי המסוף, אוסף את המכולה לאחר שחרורה מהמכס, ומוביל אותה ליעד. חלק מהמכולות מתחברות גם למערך ההובלה הרכבתית, ודוח מבקר המדינה על הובלת מטענים ברכבת ישראל מפרט את הקישוריות בין המסוף לרכבת כמרכיב מרכזי לפיזור מטענים בצורה יעילה.

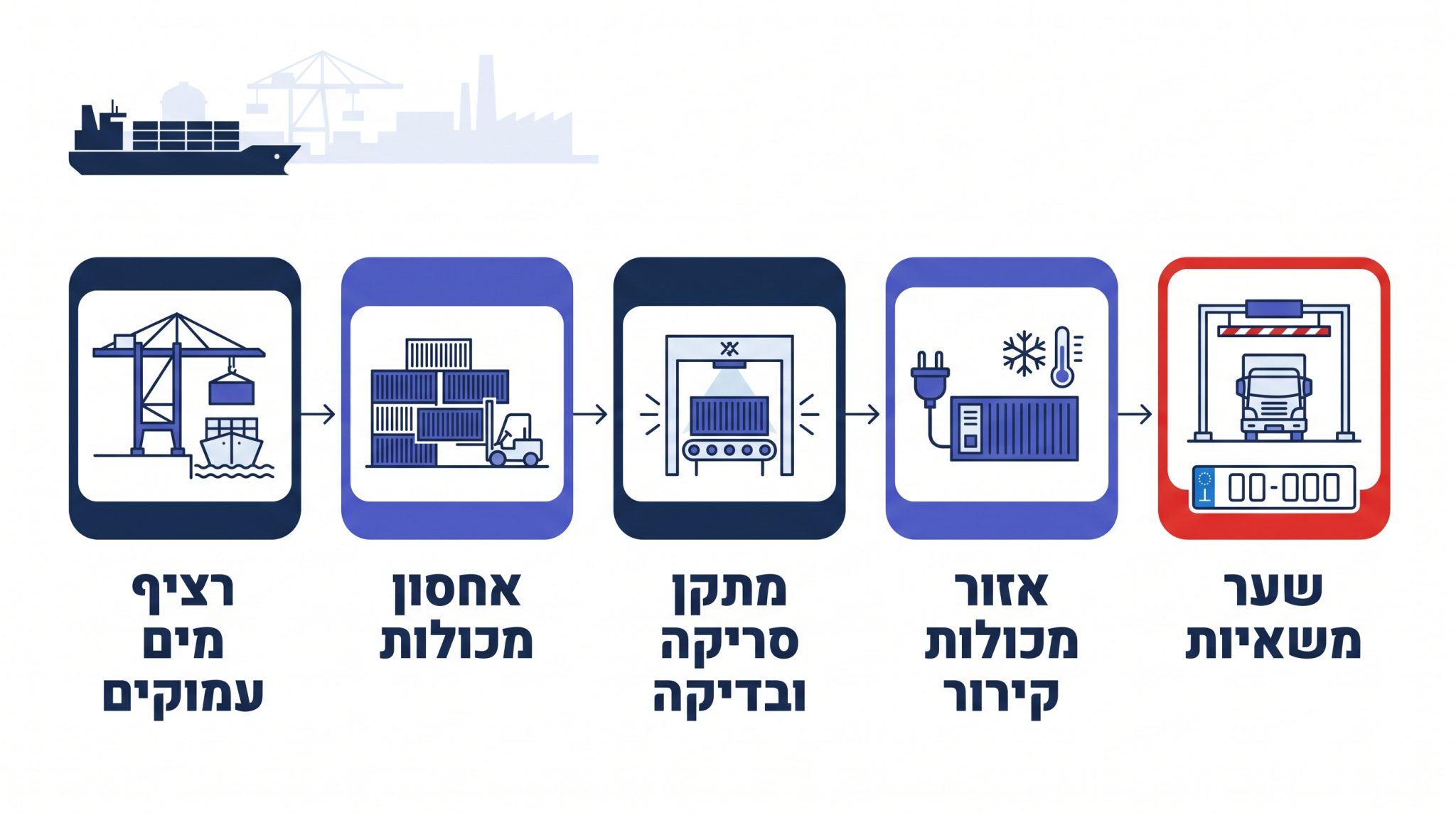

המבנה הפיזי של נמל מסוף ייעודי בישראל
קיים הבדל מבני חשוב בין נמל סחורות כללי לבין נמל מסוף שתוכנן הנדסית באופן בלעדי לשרת מכולות סטנדרטיות. נמל סחורות כללי נדרש לטפל במגוון רחב של מטעני צובר, מטענים גנריים, רכבים, וגם מכולות, וכל פעילות כזו דורשת ציוד וכוח אדם שונים. מסוף מכולות לעומת זאת נבנה סביב סטנדרט אחד: מכולה ISO, בגדלים 20FIT, 40FIT ו-40HC. כל התשתיות בו מותאמות לטפל בה במהירות מקסימלית.
התשתיות ההכרחיות במסוף כזה כוללות עגורני סיפון על רציפי מים עמוקים המאפשרים עגינת אוניות מכולה מודרניות בעלות שוקע של עד 16 מטר ויכולת נשיאה של מעל 20,000 TEU. ללא רציפים בעומק כזה, לא ניתן בכלל לקבל את הספינות הגדולות שמובילות את רוב הסחורה הבינלאומית כיום.
בנוסף לרציפים קיימים מתקני בידוק, בקרה וביטחון המספקים מענה לרגולציה המקומית והבינלאומית. כל מכולה שנכנסת או יוצאת עוברת תיעוד מלא, וקיימת תאימות לדרישות אבטחת שרשרת האספקה הבינלאומית (ISPS). אלה אינן הנחיות כלליות, הן תקנות מחייבות שהפרתן עלולה להוביל לעצירת אוניות מלעגון בנמל כלל.
מתקני שיקוף וסריקה הם רכיב נוסף שהפך חיוני. במקום לפתוח כל מכולה פיזית לבדיקת מכס, רשויות המכס משתמשות במתקני שיקוף שמאפשרים לראות את התכולה ללא פתיחת המכולה. רשומות רכש ממשלתיות מתעדות פרויקטים כגון שירותי פריקה וטעינת מכולות במתקן שיקוף אשדוד שמלמדים על המקום המרכזי של הטכנולוגיה הזו בתהליך הטיפול במכולות. שדרוג תשתיות השיקוף בשנים האחרונות קיצר באחוזים ניכרים את זמני המתנת המכולות בנמלים, מה שמתורגם ישירות לחיסכון בעלויות אחסון ולזמני אספקה קצרים יותר ללקוח הסופי.
השוואה תפעולית בין סוגי מכולות בעבודה במסוף
אחת השאלות שחוזרות אצל יבואנים שמתכננים משלוח היא איזו מכולה לבחור. ההבדל בין הסוגים אינו רק נפח. הוא משפיע ישירות על עלויות הטיפול במסוף, על מספר המשאיות הנדרשות לפינוי ועל תהליך הפריקה במחסן הסופי שלכם.
| סוג מכולה | אורך פנימי | נפח | משקל מטען מקסימלי | משטחי סטנדרט | משטחי יורו פלט |
|---|---|---|---|---|---|
| 20FIT | 5.90 מטר | 33 קוב | 21.7 טון | 10 | 11 |
| 40FIT | 12.03 מטר | 67 קוב | 26.7 טון | 20 | 23-25 |
| 40HC (גובה מוגבר) | 12.03 מטר | 76 קוב | 26.5 טון | 20 | 23-25 |
| 45HC | 13.55 מטר | 86 קוב | 26 טון | 24 | 27 |
מכולה 20FIT לרוב מתאימה למטענים כבדים יחסית במשקל אבל לא דורשים נפח רב, כדוגמת אריזות מתכת, ציוד תעשייתי, או חלקי חילוף. 40FIT היא ברירת המחדל ברוב היבוא הישראלי כי היא נותנת את היחס המיטבי בין נפח לעלות הובלה. 40HC עם הגובה המוגבר מתאים לסחורה נפחית כמו ריהוט, אריזות מוצרי צריכה, או בגדים. ההבדל הזה גם משפיע על מספר המשטחים שנכנסים לנגרר 13.60 מטר ביציאה מהנמל אל המחסן שלכם.
צריכים לתכנן הוצאת מכולה מהנמל?
הצוות שלנו יכול לעזור לכם לתאם הובלה, פריקה וסבלות – מהנמל עד המחסן שלכם, בכל מקום בארץ.
המוח מאחורי המסוף: מערכות TOS ואופטימיזציה

ניהול שטח אחסון פיזי של אלפי מכולות בו זמנית הוא בלתי אפשרי ללא טכנולוגיית מידע מתקדמת. מערכת TOS (Terminal Operating System) היא המערכת שמקבלת בזמן אמת החלטות על מיקום של כל מכולה: לאן להוריד אותה מהאונייה, לאיזו ערימה לסדר אותה, מתי לשלוף אותה לטעינה על משאית, ובאיזה מסלול פנימי להעביר אותה דרך המסוף.
הטמעת מערכות מהסוג הזה תורמת לייעול תפוקות העבודה בצורה דרמטית. דוח מבקר המדינה על מערכת ניהול מכולות בחברת נמל חיפה תיאר את התרומה של מערכת ניהול שכזו לקיצור זמני המתנת אוניות מחוץ לנמל, לקיצור זמני טעינה ופריקה ולהגדלת כושר הטיפול הכולל של המסוף. אוניית מכולה שממתינה שעה אחת מחוץ לנמל עולה לחברת הספנות בין 5,000 ל-10,000 דולר, וההפרש הזה מתגלגל בסופו של דבר אל מחיר הסחורה לצרכן הישראלי.
חלק לא פחות חשוב מהטכנולוגיה הוא תחזוקת הציוד התפעולי. עגורן גשר שיוצא מכלל פעולה עוצר את כל הפעילות ברציף. מנוף RTG שמפסיק לעבוד יוצר פקק בערימת המכולות. מלגזת מסע שמתקלקלת מאריכה את זמן הפריקה של מטענים רגישים. כל הציוד הזה דורש תוכניות תחזוקה מונעת ותגובה מהירה לתקלות. כשנכנסים לעובי הקורה, רואים שהתחזוקה אינה הוצאה שולית אלא חלק קריטי משמירה על רציפות התפעול ועל הקיום של שרשרת האספקה כולה.

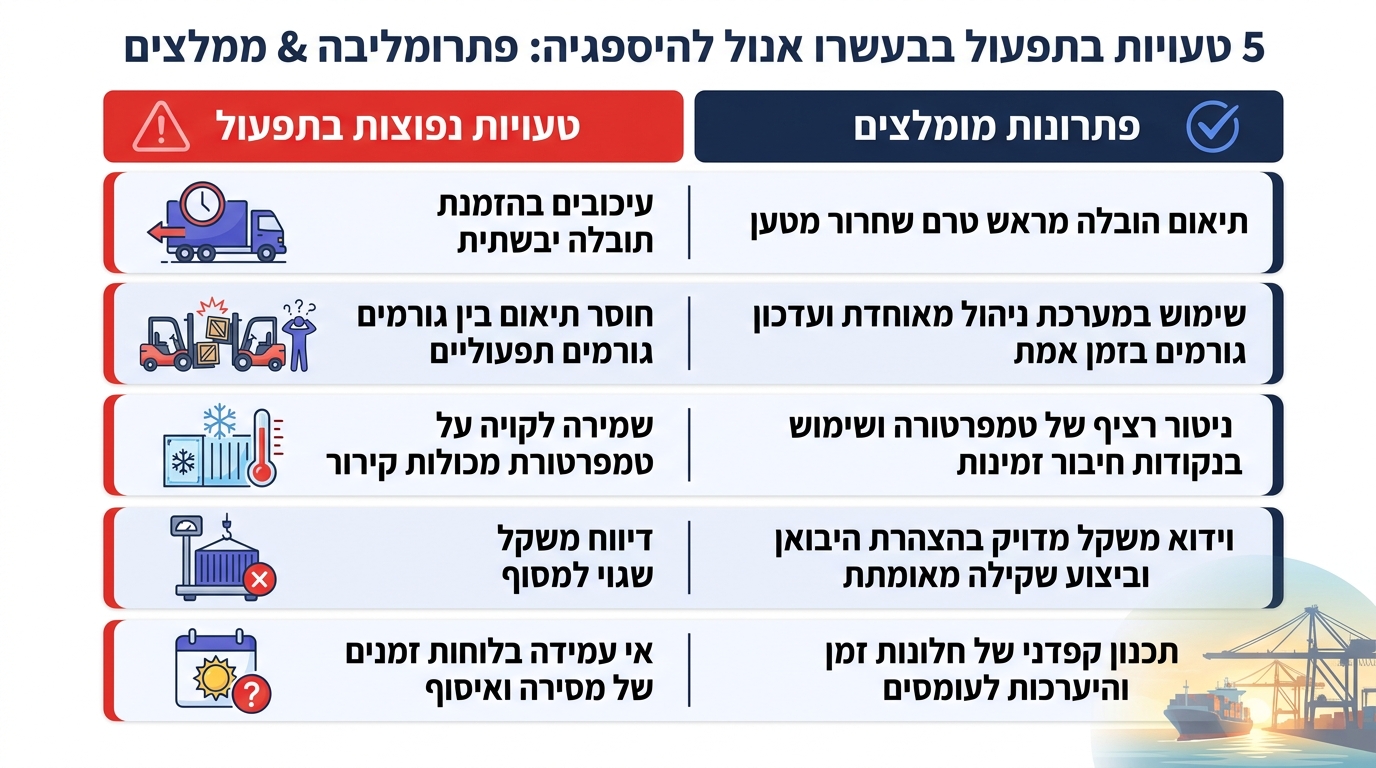

טעויות תפעוליות יקרות שעסקים עושים מול מסוף המכולות
אחרי שנים רבות של עבודה מול הנמלים, ראינו את אותן הטעויות חוזרות אצל יבואנים ויצואנים. רובן אינן טעויות גדולות ודרמטיות. הן טעויות תיאום קטנות שמתורגמות לעלויות גדולות. הנה הנפוצות ביותר.
| טעות נפוצה | העלות התפעולית | הדרך הנכונה |
|---|---|---|
| הזמנת משאית לפני שחרור המכולה מהמכס | המתנה של 3-6 שעות בשערי המסוף, חיוב המתנה | תיאום עם סוכן המכס ובדיקת סטטוס שחרור לפני יציאת המשאית |
| הזמנת סבלים יום לפני העמסה ללא תיאום מוקדם | אי זמינות צוות, דחיית הפריקה ביום או שניים | תיאום סבלים שבוע מראש, עם אישור נוכחות יומיים לפני |
| בחירת חברת הובלה בקירור ללא בדיקת תקן 1291 | פסילת מטען על ידי משרד הבריאות, אובדן הסחורה | אישור מראש של תקן ישראלי 1291 ורישוי משרד הבריאות |
| העמסת 28 משטחים על נגרר ללא בדיקת משקל | חריגת משקל, קנסות, חיוב משאית נוספת | חישוב משקל מצטבר מראש לפי כושר הנגרר (לרוב עד 25 טון מטען) |
| תכנון פריקת מכולת קירור ביום שישי בצהריים | קושי בהשגת צוות, סיכון לחשיפת מטען לטמפרטורה לא נכונה | תכנון פריקות קירור בימים א-ה, עם תיאום מוקדם של הצוות |
הטעות החמישית היא אולי המסוכנת ביותר. מכולת קירור שמתחממת אפילו ל-20 דקות מעל הטמפרטורה המותרת עלולה לפסול את כל המטען. הצי של קבוצת דניאל כולל סמי-טריילרים בקירור מאושרים על ידי משרד הבריאות לפעול ב-18 מעלות מתחת לאפס, כשכל משאית מצוידת ברשם טמפרטורה רציף שמתעד את התנאים לאורך כל המסע. זו לא תכונה מיוחדת, זו דרישה בסיסית של תקן ישראלי 1291.
בטיחות, רגולציה וטיפול במטענים רגישים
תפעול מסוף מכולות בישראל כפוף למסגרת רגולטורית מקיפה. תקנות הנמלים מגדירות את חובות הפיקוח, הוראות התפעול, סדרי העבודה והדרישות הבטיחותיות שכל פעילות במסוף חייבת לעמוד בהן.
פרוטוקולי הטיפול במטענים רגישים נוקשים במיוחד. מכולות חומרים מסוכנים (חומ"ס) מטופלות לפי תרחישי סיכון מוגדרים מראש. הן מאוחסנות באזורי אחסון ביניים ייעודיים ומבודדים, מה שהמקצוע מכנה "סלוטים מוגנים", כדי למנוע פגיעה סביבתית במקרה של דליפה ולמנוע אפקט דומינו במקרה של שריפה. כל פעולת פריקה, טעינה או שינוע של מכולה כזו דורשת היתר רשמי ופיקוח של גורם מוסמך.
השגת ההיתרים האלה אינה אוטומטית. ספק ההובלה והפריקה חייב להחזיק באישורים תקפים, והנהגים שמובילים מכולות חומ"ס חייבים להחזיק ברישיון ייעודי. הנחיות רשות הספנות והנמלים בנושא היתרי טעינה והשגחה על מטענים מסוכנים מפרטות את הדרישות במלואן. עבור יבואני כימיקלים, חומרי בנייה מסוימים, או מוצרי צריכה שמכילים סוללות ליתיום, התנאים האלה אינם המלצה – הם תנאי סף לעצם האפשרות לשחרר את המטען מהנמל.
החלק שאחרי הנמל, ההובלה היבשתית אל המחסן שלכם, גם הוא חלק מהשרשרת המפוקחת. צי משאיות שמוביל סחורה רגישה נדרש לעמוד בתקנים נפרדים: תקן 1291 להובלה בקירור, רישיון מוביל מטענים מסוכנים אם רלוונטי, אישורי משרד התחבורה לכושר נשיאה ועוד. אצלנו בדניאל אנו עובדים לפי הספר בכל אחד מהמרכיבים האלה, וההון האנושי של 200 העובדים הפרוסים מקריית שמונה ועד ירוחם מאפשר לנו להעמיד צוות מתאים גם כשנדרשת התמחות ספציפית או זמינות מיידית באזור גיאוגרפי מסוים.
הקישור בין מסוף המכולות לעורף הלוגיסטי שלכם
הרגע שבו המכולה יוצאת משערי המסוף הוא הרגע שבו אחריות הנמל מסתיימת ואחריות ספק ההובלה והפריקה מתחילה. כאן נדרש תיאום מדויק בין החוליות השונות בשרשרת. סוכן המכס משחרר את המכולה. חברת ההובלה שולחת משאית. המשאית מגיעה ליעד. צוות הסבלים פורק את הסחורה. הסחורה מסודרת במחסן. כל אחד מהשלבים האלה תלוי בקודמו, וטעות באחד מהם דוחפת את כל השאר.
הבעלים והמנהלים של דניאל מגיעים מרקע של הובלות מטענים, וזה ההבדל המעשי בעבודה השוטפת. אנו מכירים את עולם ההובלה מהצד הפנימי, ויודעים ליצור את התיאום הנדרש בין החוליות השונות: בין סוכן המכס, חברת הספנות, נציגי הנמל, צוות ההובלה וצוות הפריקה במחסן הסופי. הפריסה הארצית של הצוותים מאפשרת לנו לתת מענה זמין כשמכולה ממהרת לצאת מאשדוד אל מפעל בצפון או כשנדרש צוות סבלים גדול בדרום ביום שאחרי חג. הזמינות שלנו היא ימים א'-ה' משעה 05:30 עד 17:30, ובלילה או לפנות בוקר בתיאום מראש.
דוח מבקר המדינה על הקמת מסוף מכולות במזרח נמל חיפה מתאר בפירוט עד כמה תכנון נכון של תשתיות וציוד תפעולי משפיע על כושר המסוף לעמוד בעומסים. אותה תפיסה מלווה את עבודת ההובלה והפריקה שלנו: כשהמערך בנוי נכון, הפריקה רצה. כשהוא לא בנוי נכון, כולם מחכים.
שאלות נפוצות
▼
כמה זמן נשארת מכולה במסוף לאחר פריקה מהאונייה?
בדרך כלל בין 3 ל-7 ימים עסקיים, בהתאם למהירות שחרור המכס ולכושר הניצול של המסוף. שחרור מהיר יותר אפשרי אם ניירת המכס הוגשה מראש, עוד לפני הגעת האונייה. כל יום שהייה מעבר לחינם גורר דמי השהיה (demurrage) שגבייתם מתחילה לאחר 3-5 ימים בהתאם לתנאי הספנות.
מה ההבדל בין LCL ל-FCL ואיך זה משפיע על התפעול במסוף?
FCL (Full Container Load) משמעו שכל המכולה שייכת לאותו יבואן, ולכן היא יוצאת מהמסוף כיחידה אחת ישירות אל יעדה. LCL (Less than Container Load) משמעו שהמכולה מכילה סחורה של כמה יבואנים שונים, ולכן היא מגיעה לתחנת פיצול (CFS) שם המטען מפורק ומוחזר לבעלי הסחורה בנפרד. תהליך LCL לוקח לרוב יום עד שלושה ימים נוספים מעבר לשחרור המכולה עצמה.
האם ניתן לאחסן מכולה מחוץ לנמל ומה יתרון הדבר?
כן. אחסון מכולות מחוץ לנמל (Off-Port Storage) הוא פתרון נפוץ לעסקים שאינם מוכנים לקבל את הסחורה מיד לאחר השחרור, או כשהמחסן עדיין מלא. עלות האחסון מחוץ לנמל נמוכה משמעותית מדמי ההשהיה של חברת הספנות בתוך המסוף, והיא מאפשרת לעסק לנהל את קצב הפריקה בהתאם לתזרים שלו.
כמה סבלים נדרשים לפריקת מכולה רגילה?
תלוי בסוג הסחורה ובאופן ההעמסה. מכולת 40FIT עם 20 משטחים שנכנסים ויוצאים על גלגלים (pallet jack) דורשת לרוב 2-3 סבלים ומשך זמן של 45 דקות עד שעה. מכולה עם סחורה חופשית שדורשת פירוק ידני עשויה לדרוש 4-6 סבלים ואף יותר, עם זמן עבודה של 2-4 שעות. תיאום מוקדם של גודל הצוות מונע עיכובים ביום הפריקה.
באיזה שלב צריך לתאם את ההובלה מהנמל אל המחסן?
המוצלח ביותר הוא לתאם את ההובלה לפחות יומיים לפני הגעת האונייה. כך אפשר לוודא זמינות משאית מתאימה, לבחון האם יש דרישות מיוחדות (קירור, רוחב מיוחד, נגרר ספציפי) ולתאם עם סוכן המכס על מועד שחרור צפוי. תיאום של 24 שעות לפני ההגעה אפשרי, אבל מצמצם את אפשרויות הבחירה בציוד ובמועד.
לסיכום
מסוף מכולות הוא מערכת מורכבת שכל אחד ממרכיביה קריטי לרציפות שרשרת האספקה. בחירת סוג מכולה נכון, תיאום מוקדם של שחרור המכס, זמינות משאית מתאימה וצוות סבלים שהוכן מראש, אלה הפרמטרים שמכתיבים אם סחורה מגיעה לפי תוכנית או נתקעת. האחריות לחוליה שאחרי שערי המסוף, מהרגע שהמכולה יוצאת, היא של ספק ההובלה והפריקה שבחרתם.
אודות הכותב
אחסון מכולות מחוץ לנמל חוסך דמי השהיה ומאפשר לעסק לנהל את קצב הפריקה בהתאם לתזרים שלו. הבחירה בין סוגי מכולות, ניהול ניירת המכס במקביל להגעת האנייה, ועבודה עם מסוף שיש לו את כל החוליות תחת קורת גג אחת, אלה הם הפרמטרים שקובעים אם השרשרת רצה או נתקעת.
לתיאום עבודה עם קבוצת דניאל, ניתן להתקשר לטלפון 072-3969445 בימים א'-ה' משעה 05:30, או לפנות דרך עמוד צור קשר באתר.
